Rozbudowa i przebudowa przepompowni ścieków w Człuchowie przy ul. Garbarskiej
WYKONAWCA
HUSAR Budownictwo Inżynieryjne S.A.
ZAMAWIAJĄCY
Przedsiębiorstwo Komunalne Spółka z o.o. w Człuchowie
DATA REALIZACJI
24 miesiące od daty podpisania umowy

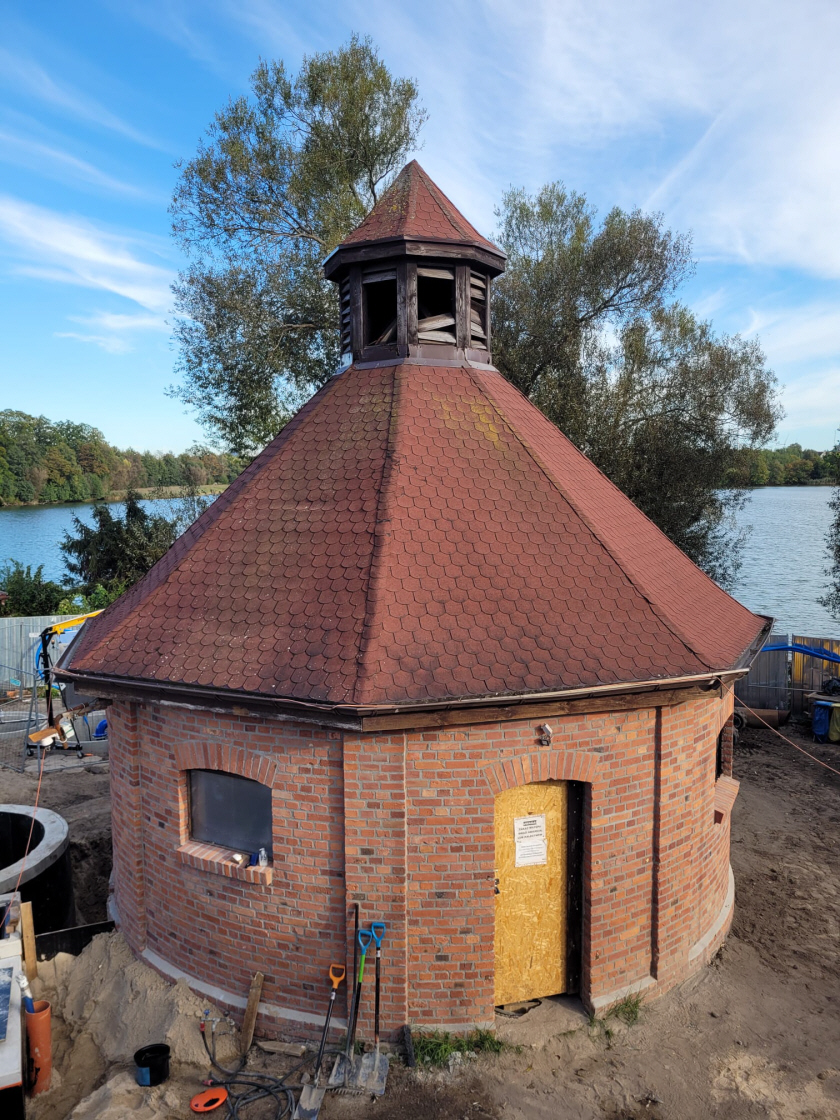

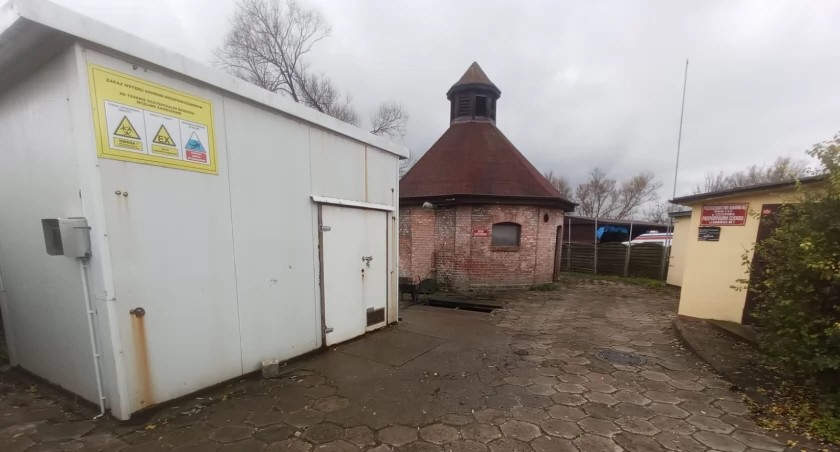

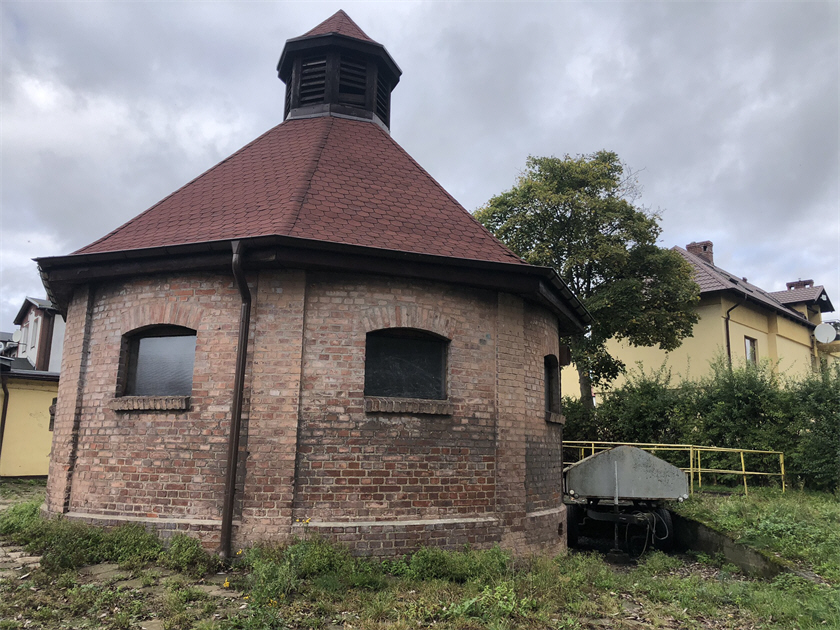

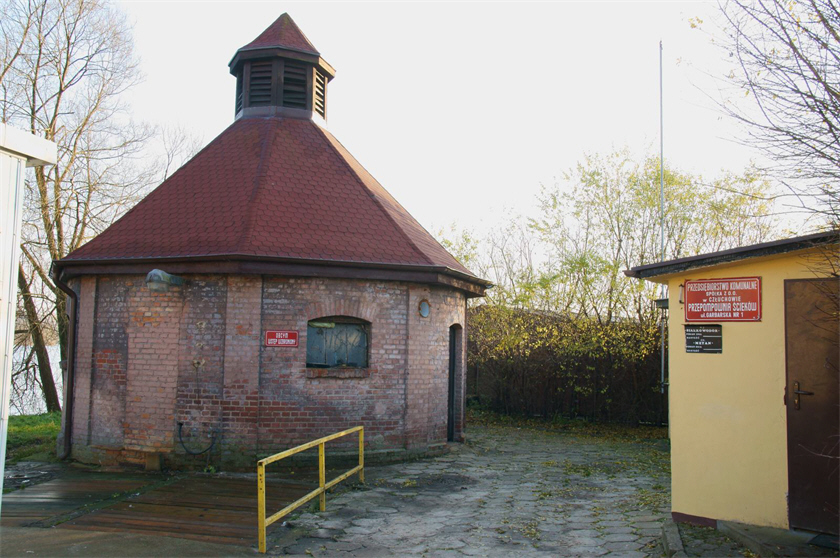

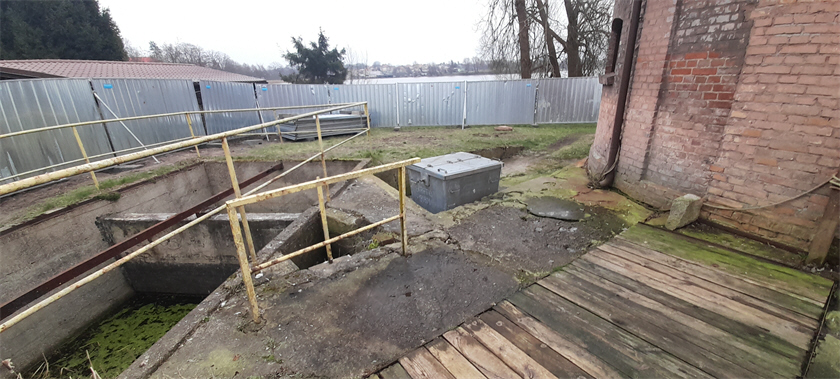

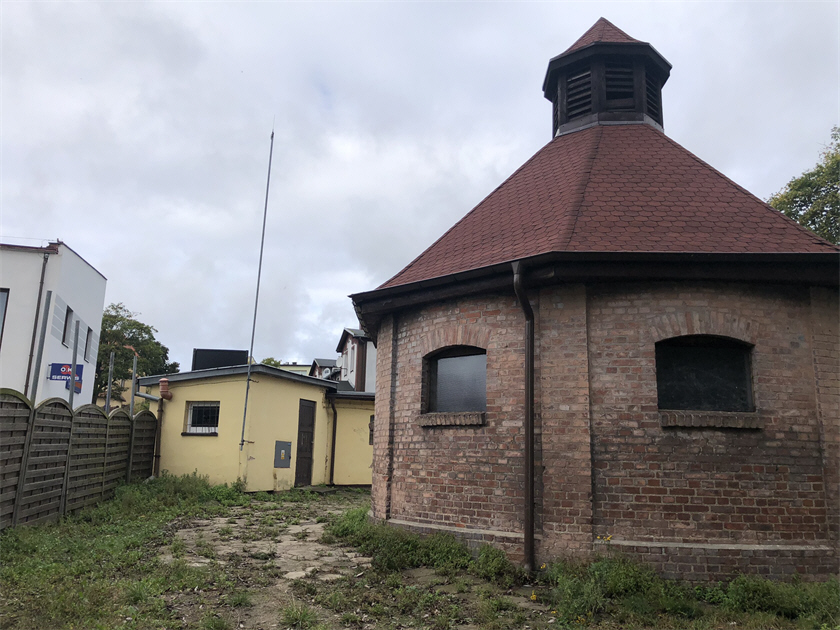

Stan przed realizacją robót budowlanych
zadania inwestycyjnego pn. „Rozbudowa i przebudowa przepompowni ścieków w Człuchowie przy ul.
Garbarskiej”.
Cel modernizacji
Celem modernizacji przepompowni ścieków jest uzyskanie niezawodności pracy całego obiektu,
a tym samym uniknięcie przedostawania się ścieków surowych i zanieczyszczeń do środowiska.
Ponadto realizacja zadania wpłynie na zmniejszenie uciążliwości zapachowej poszczególnych obiektów przepompowni
generujących zapachy, zmniejszenie objętości wytworzonych skratek i zawartości związków organicznych w wypłukanym
piasku oraz wstępne podczyszczenie ścieków z kanalizacji ogólnospławnej kierowanych do przelewu burzowego.
W dniu 26.10.2023 r. Zarząd Przedsiębiorstwa Komunalnego Spółka z o.o. w Człuchowie zawarł umowę z HUSAR
Budownictwo
Inżynieryjne S.A. w Włocławku na wykonanie zadania inwestycyjnego pn. „Rozbudowa i przebudowa przepompowni
ścieków w Człuchowie
przy ul. Garbarskiej”.
Przekazanie terenu budowy dla wykonania robót na zadaniu inwestycyjnym
W dniu 26.10.2023 r. Zamawiający przekazał Wykonawcy teren budowy do wykonania robót na zadaniu inwestycyjnym
„Rozbudowa
i przebudowa przepompowni ścieków w Człuchowie przy ul. Garbarskiej”.
Podpisanie umowy o dofinansowanie zadania
W dniu 06.12.2023 r. Zarząd Przedsiębiorstwa Komunalnego Spółka z o.o. w Człuchowie zawarł
umowę z Wojewódzkim Funduszem Ochrony Środowiska i Gospodarki Wodnej w Gdańsku
o dofinansowanie zadania pn. „Rozbudowa i przebudowa przepompowni ścieków w Człuchowie przy ul.
Garbarskiej”.
Planowany koszt kwalifikowany zadania wynosi 7 620 000,00 zł.
Dofinansowanie ze środków WFOŚiGW w Gdańsku w formie pożyczki wyniesie 6 858 000,00 zł.

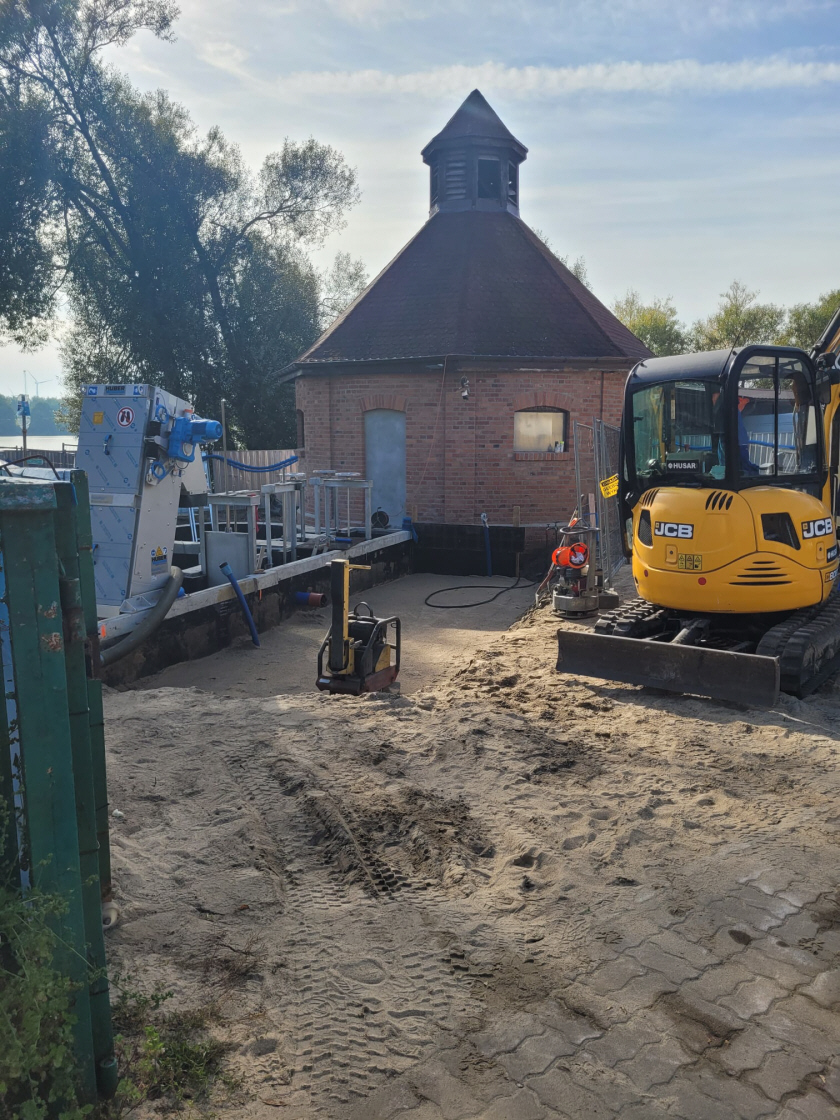

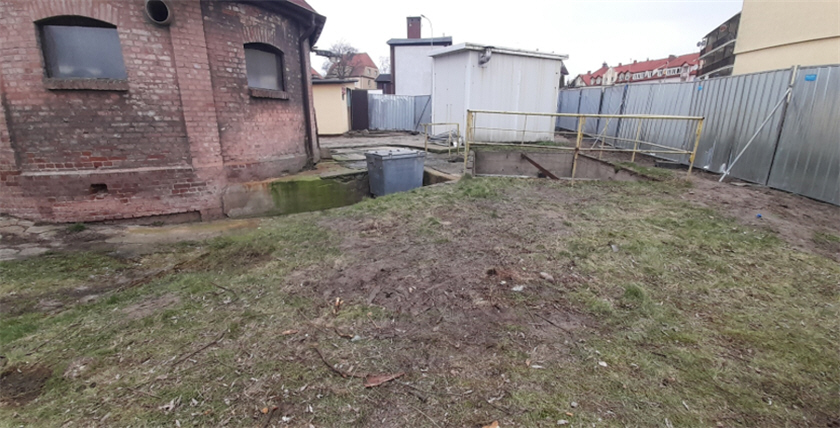

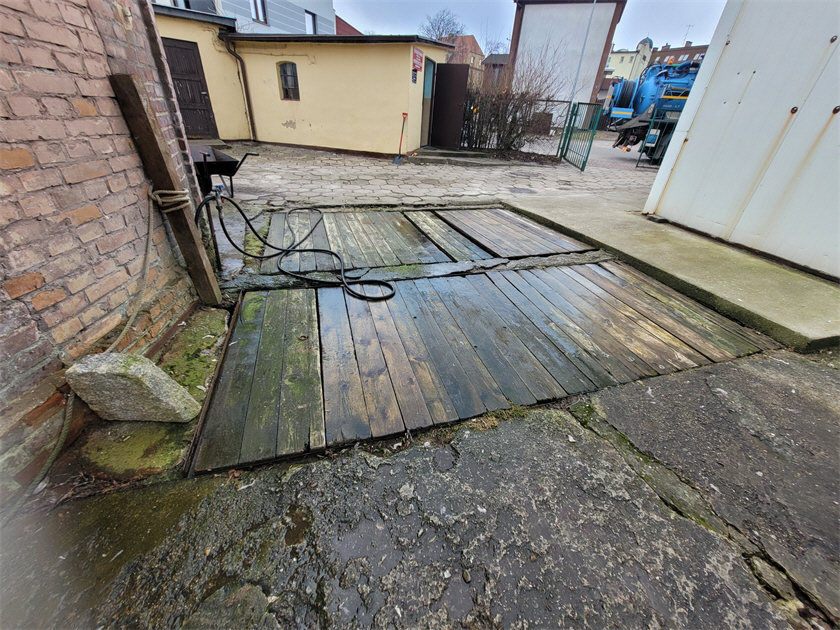

Prace związane z zagospodarowaniem terenu, ustawienie pełnego ogrodzenia.
Postęp robót - II kwartał 2024 r.

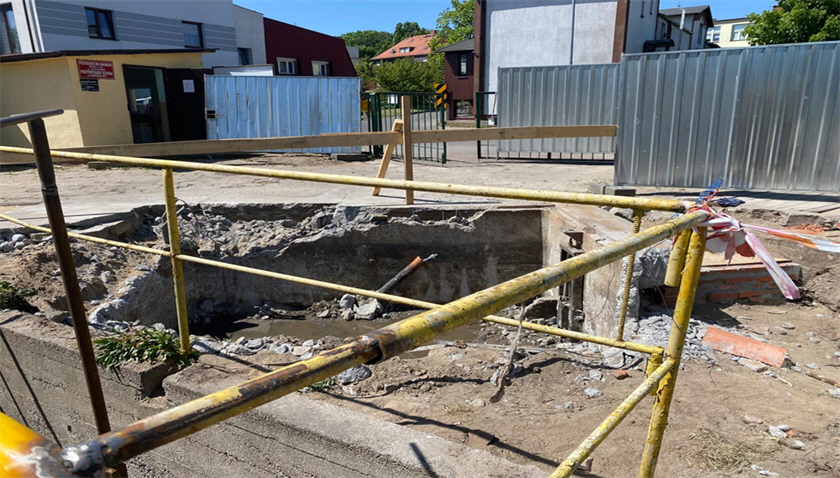

Rozbiórka rampy żelbetowej. Wybudowanie oraz uruchomienie bypassu kraty mechanicznej.
Rozbiórka komory kraty ręcznej, mechanicznej, demontaż kraty mechanicznej wraz z wiatą i urządzeniami
towarzyszącymi.

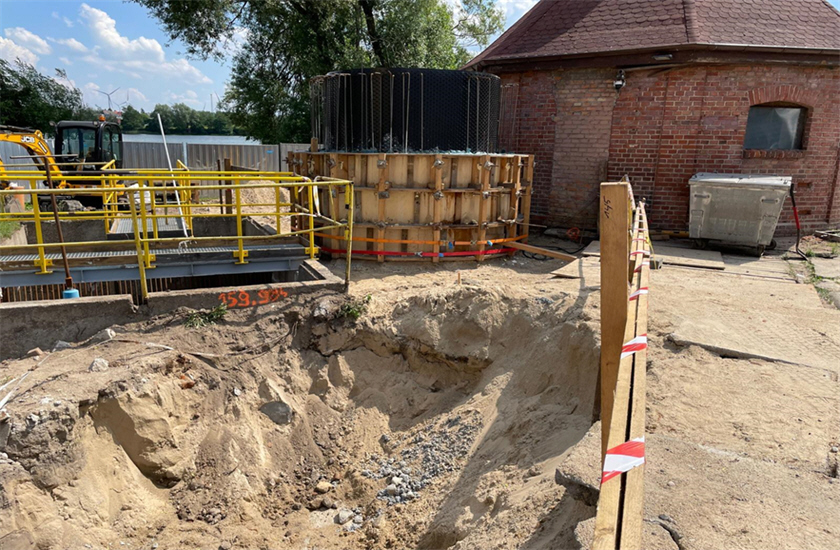

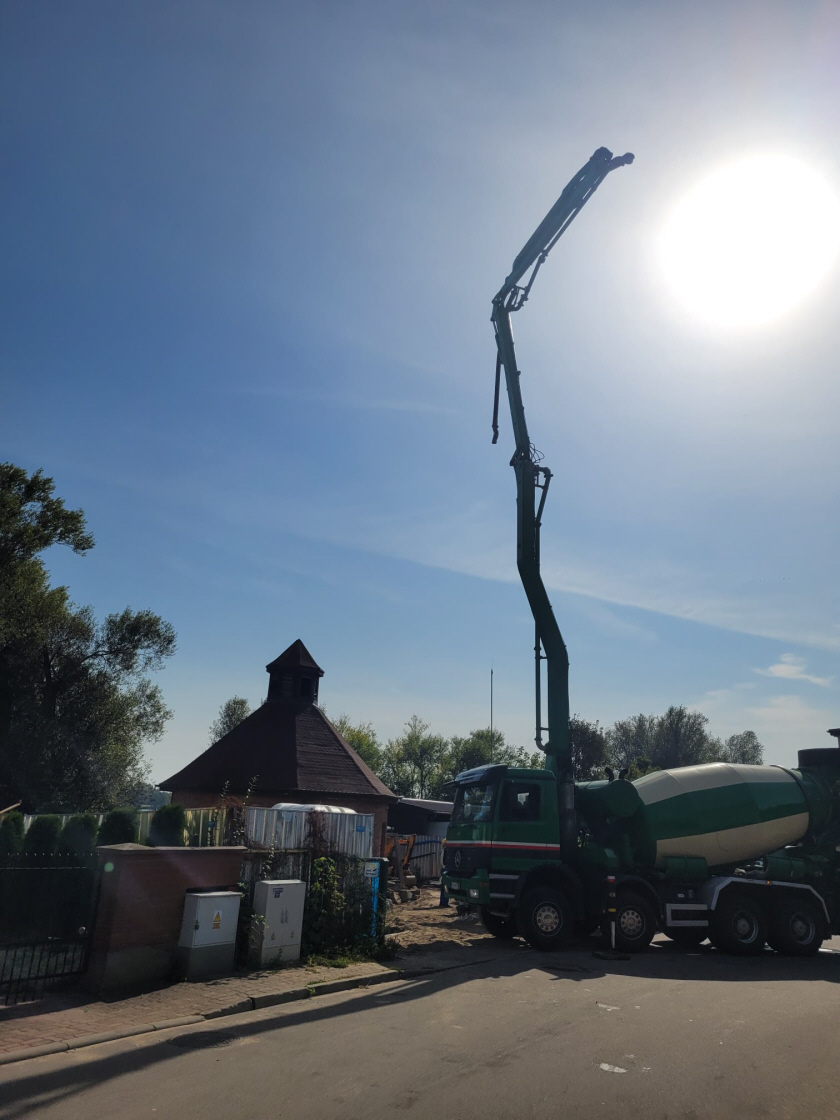

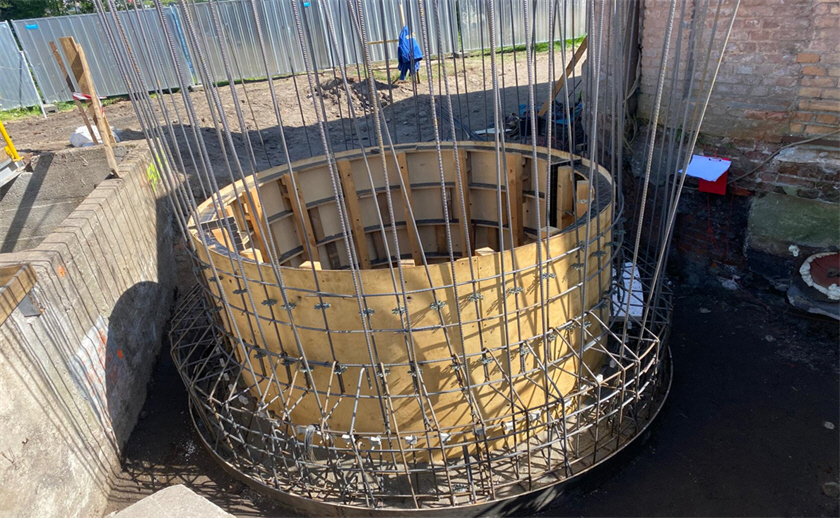

Montaż szalunku, zbrojenia i noża piaskownika ob. 3. Betonowanie pierwszego etapu ścian obiektu.
Montaż szalunku, zbrojenia i betonowanie drugiego etapu ścian ob. 3.

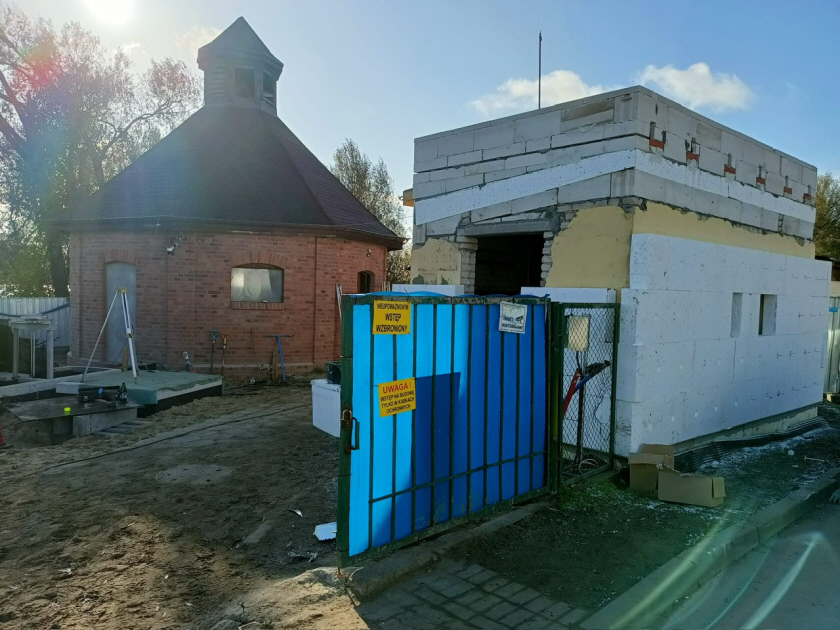

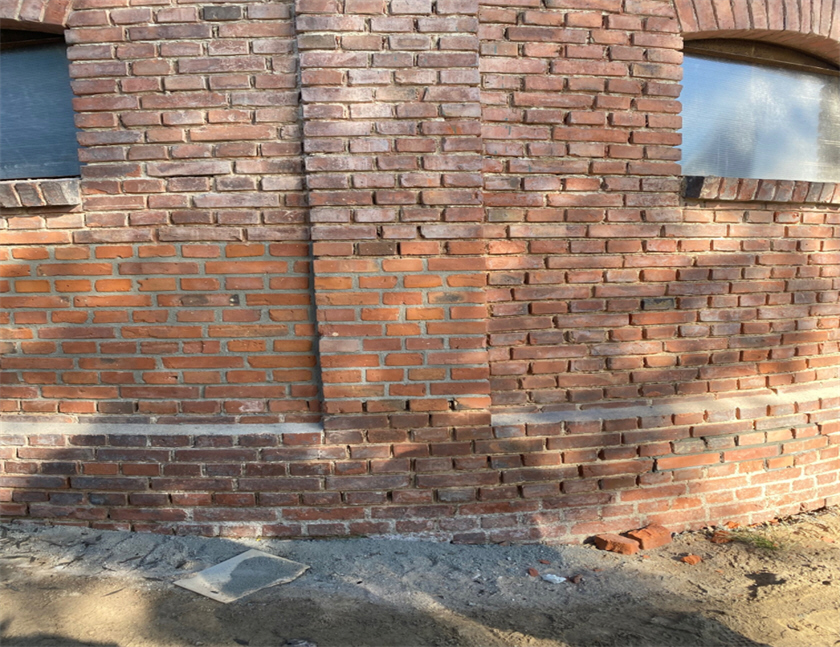

Rozpoczęcie prac na elewacji budynku przepompowni ob. 4.
Wykonanie betonu podkładowo-wyrównawczego dla pierwszej i drugiej części płyty dennej kanału kraty mechanicznej ob. 2.
Budowanie pierwszej części ścian kraty mechanicznej.

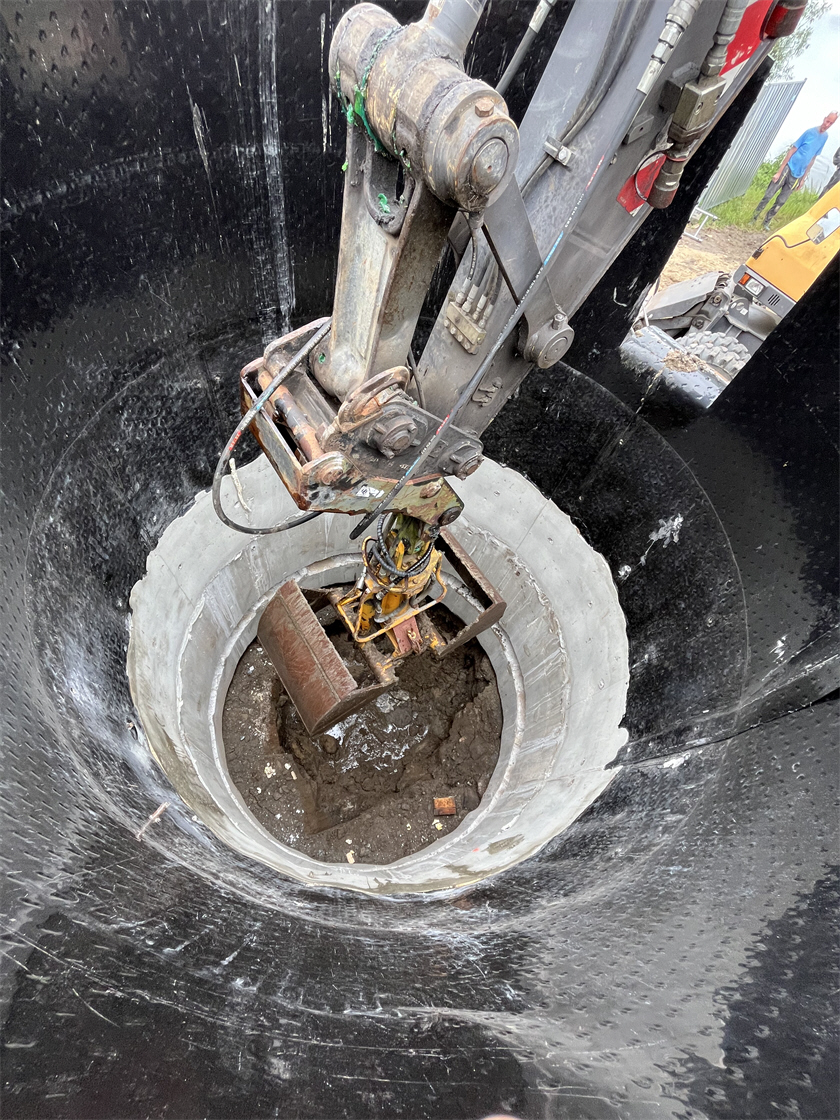

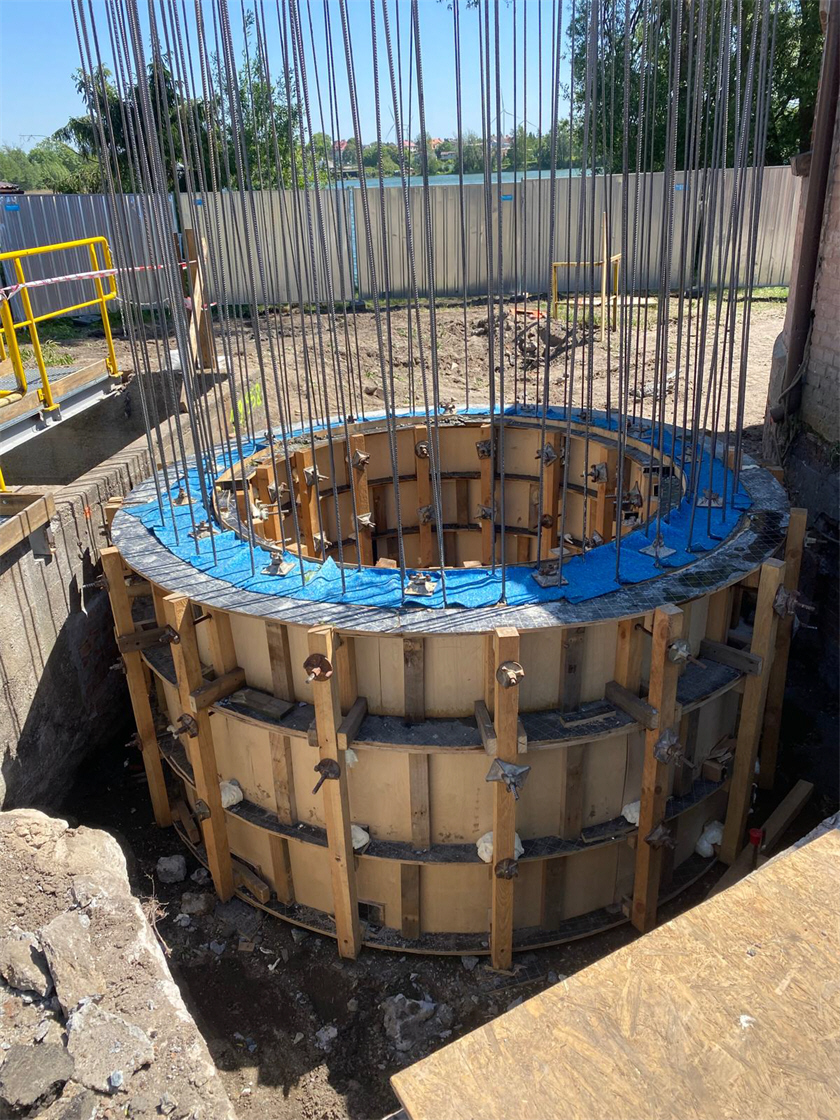

Zapuszczanie żelbetowej obudowy piaskownika do rzędnej projektowej.

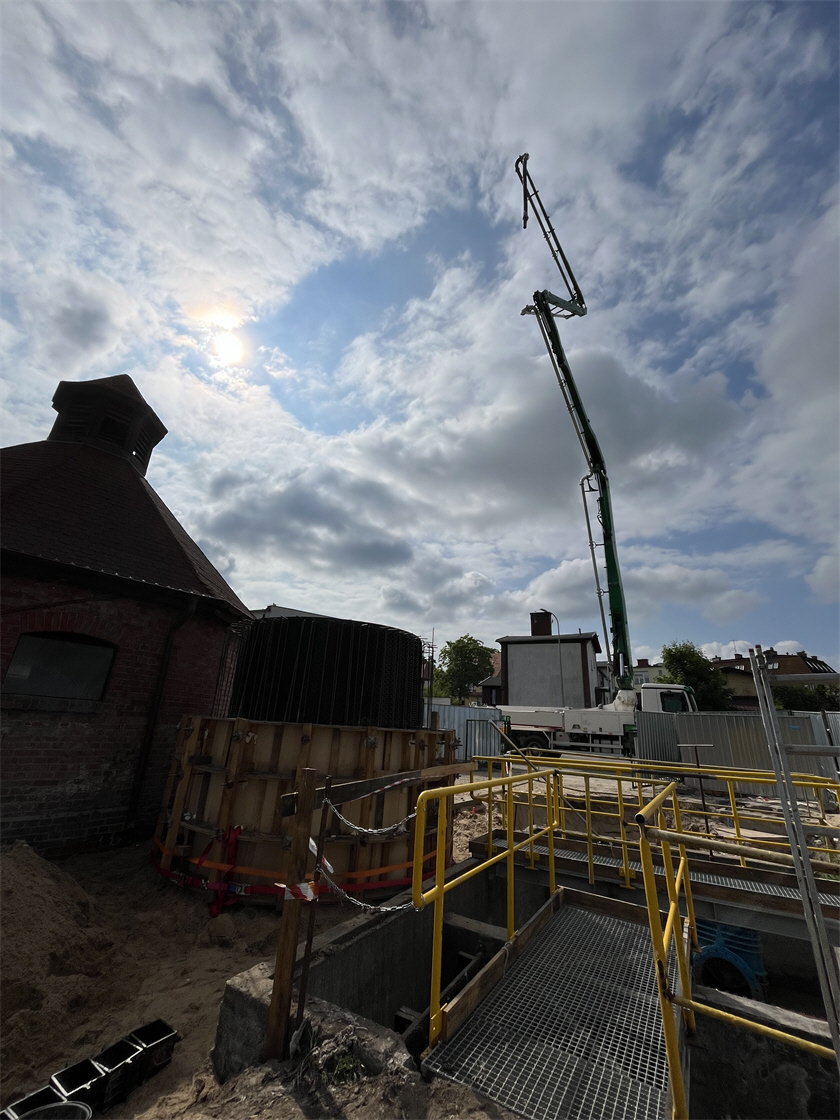

Betonowanie korka betonowego.

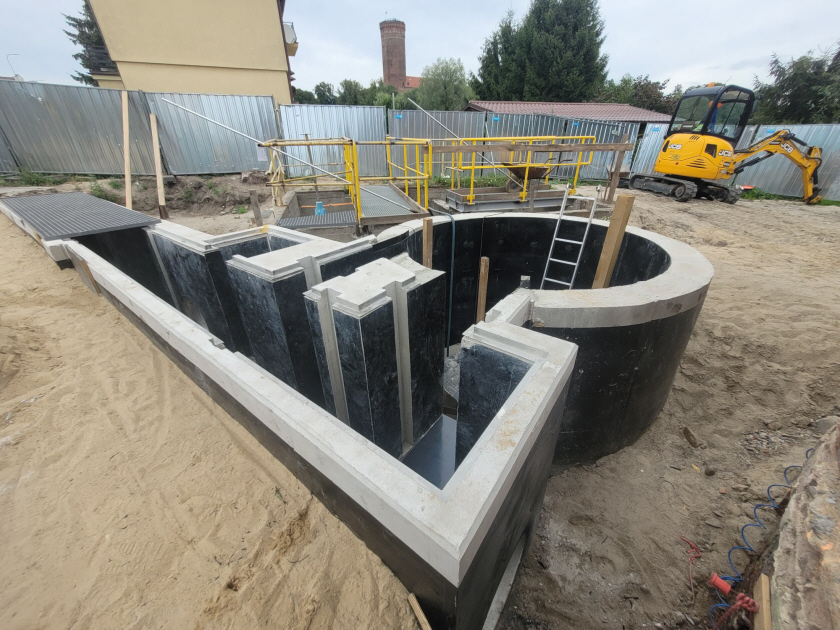

Wykonanie płyty dennej oraz betonowanie ostatniego, trzeciego etapu ścian ob. 3.
Postęp robót - III kwartał 2024 r.

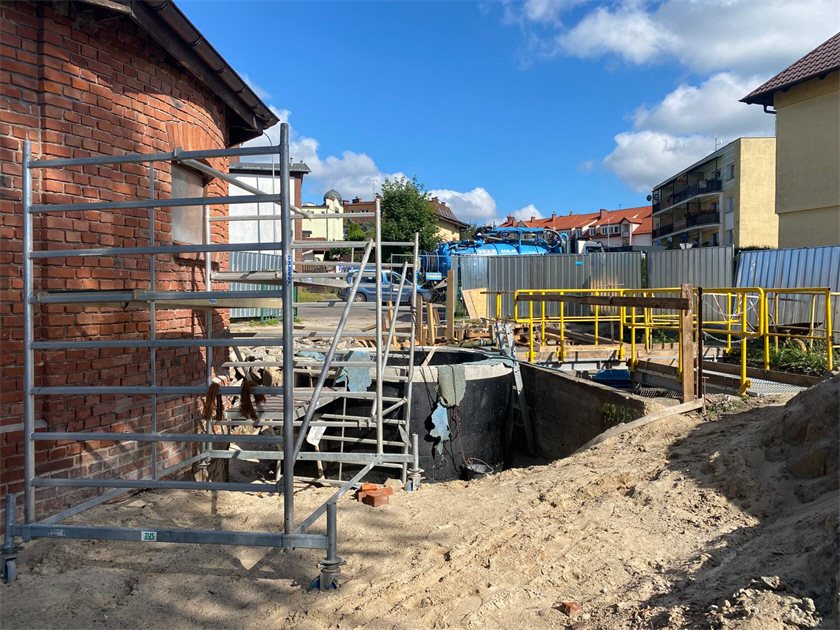

Budowanie drugiej części ścian kraty mechanicznej.

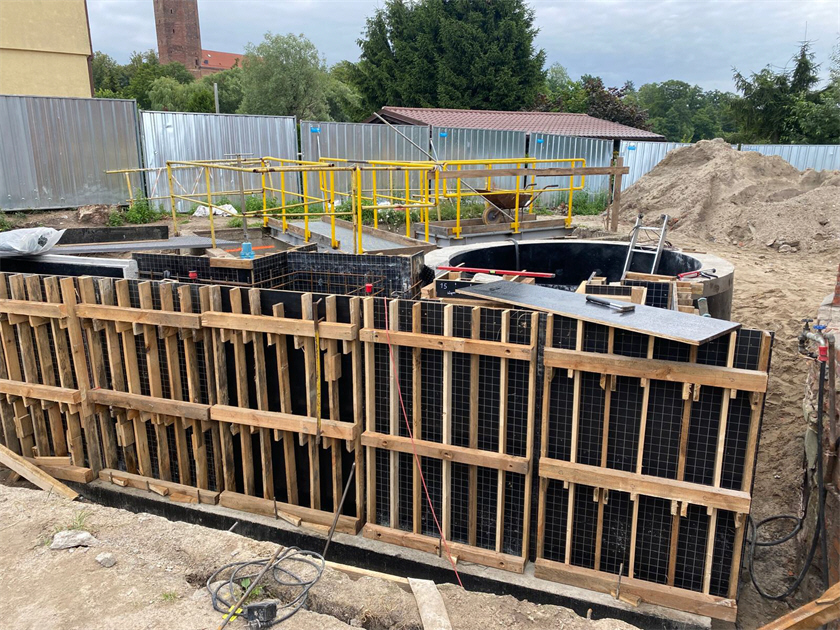

Montaż zastawek kanałowych w kanale kraty mechanicznej.
Montaż kraty mechanicznej.

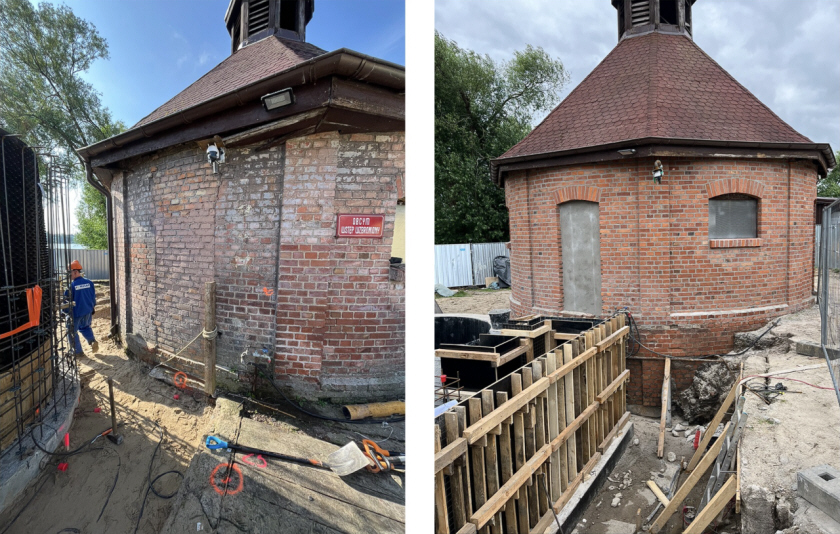

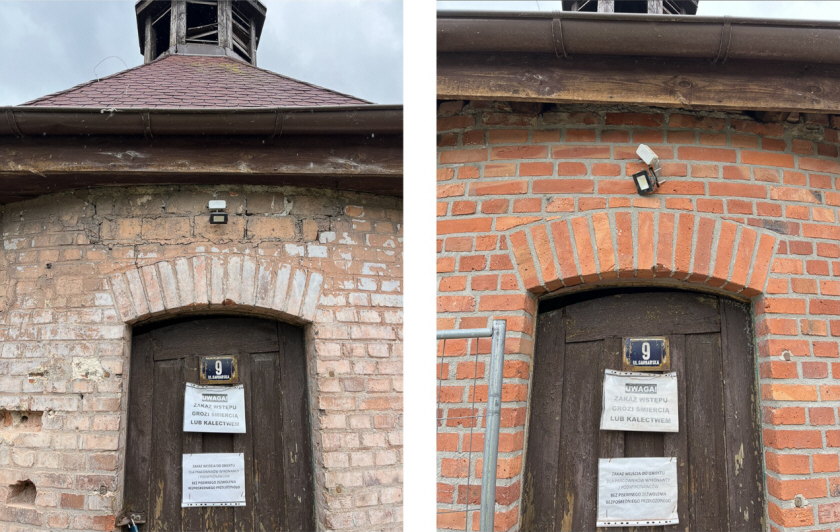

Rozpoczęcie prac remontowych istniejących obiektów budynku technicznego ob. 8 i budynku rozdzielni ob. 9 w zakresie wykonania izolacji termicznej oraz izolacji pionowej ścian fundamentowych. Demontaż starego zadaszenia budynku technicznego i montaż nowego.

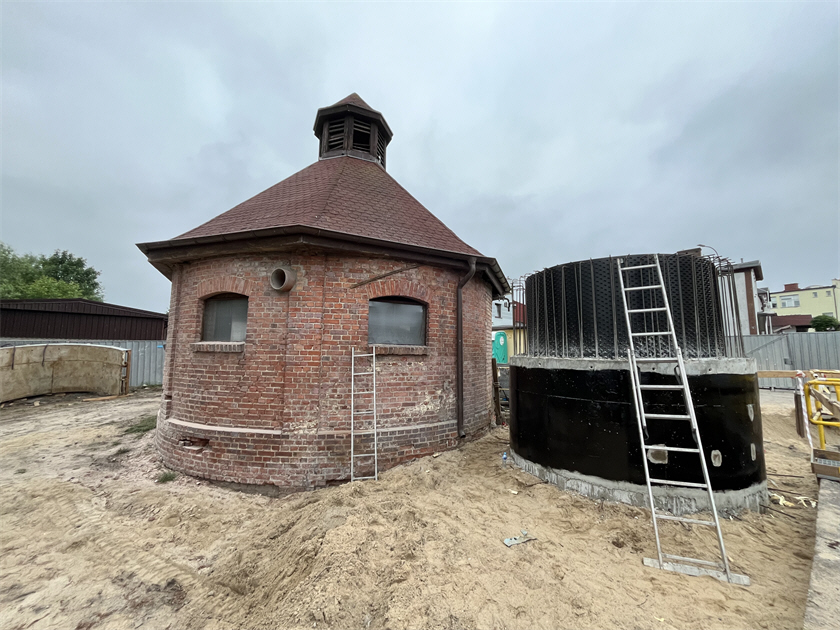

Wykonanie fundamentów dla kontenera kraty mechanicznej i separatora piasku.
Wykonanie tymczasowej przepompowni ścieków wraz z montażem instalacji bajpasu.

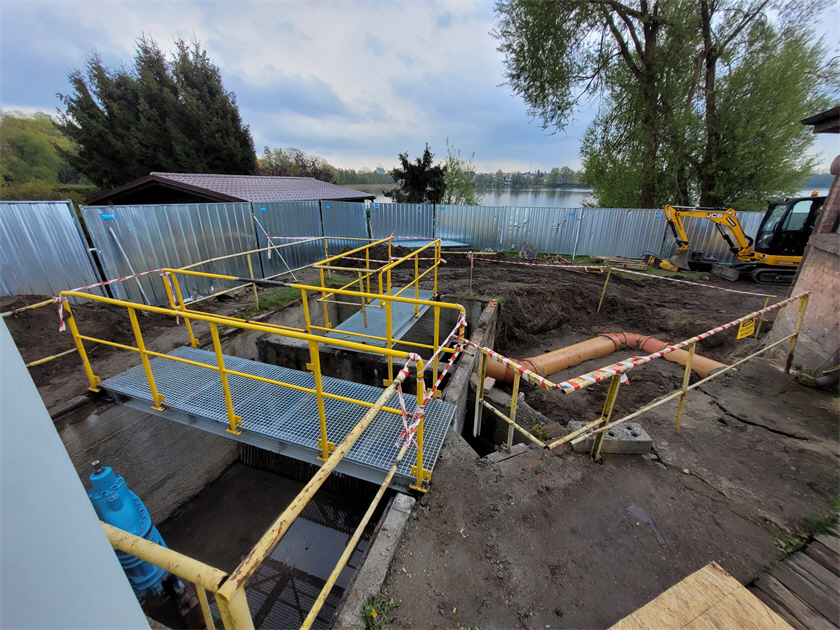

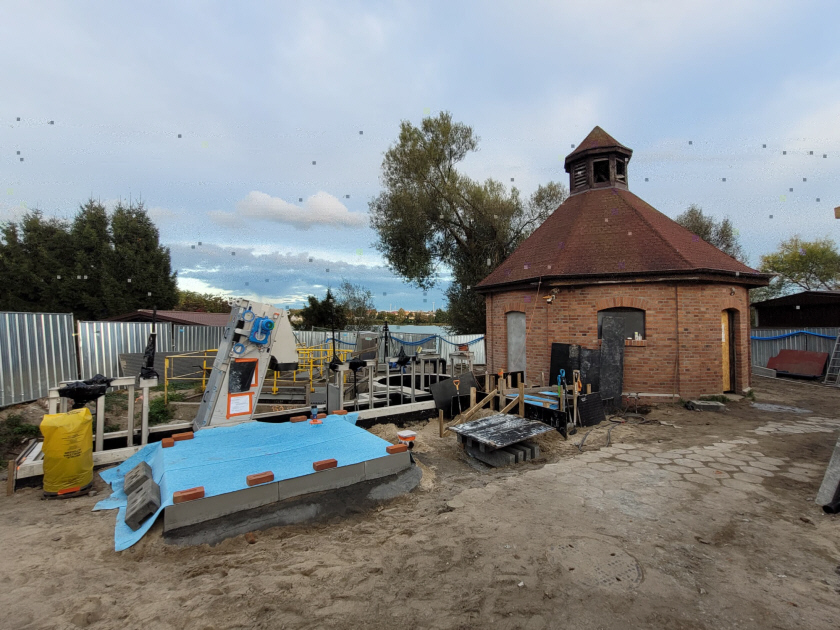

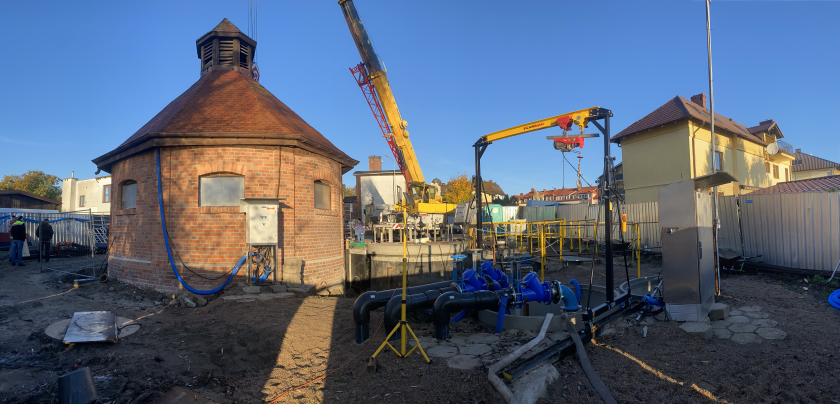

Postęp robót - IV kwartał 2024 r.

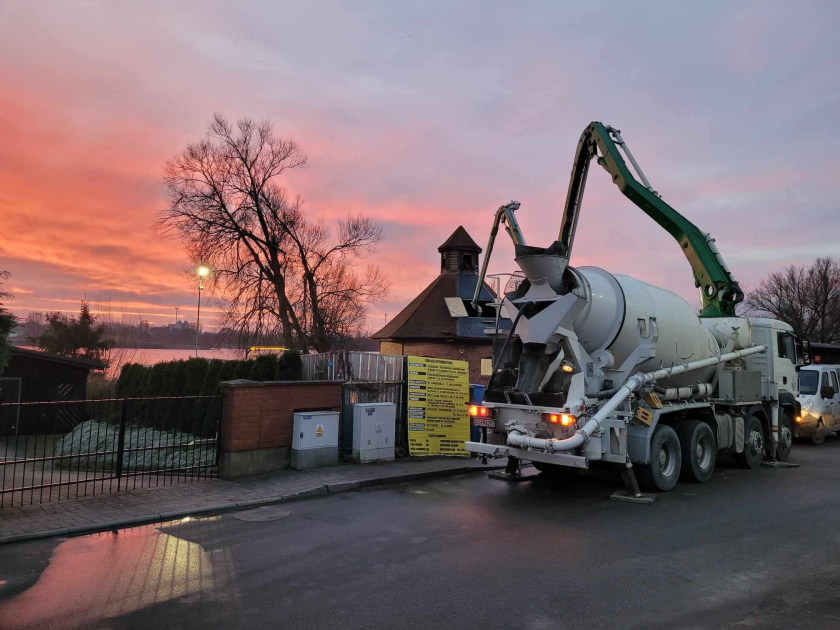

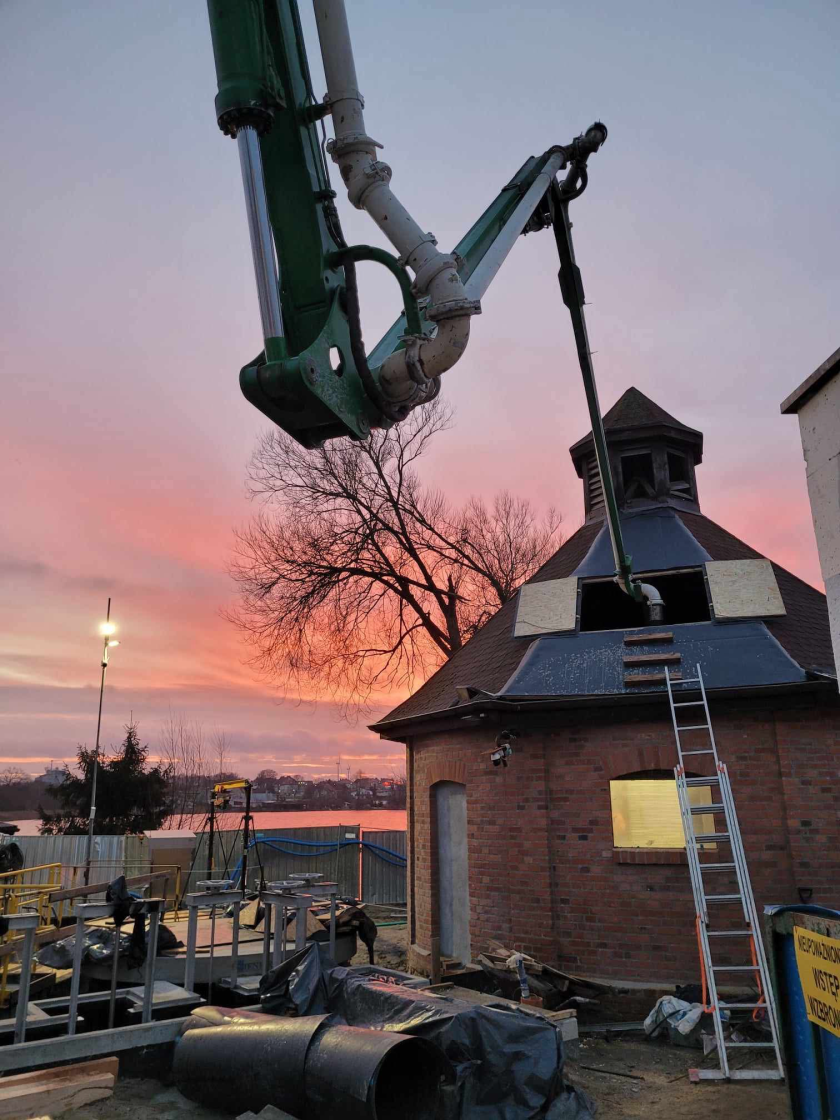

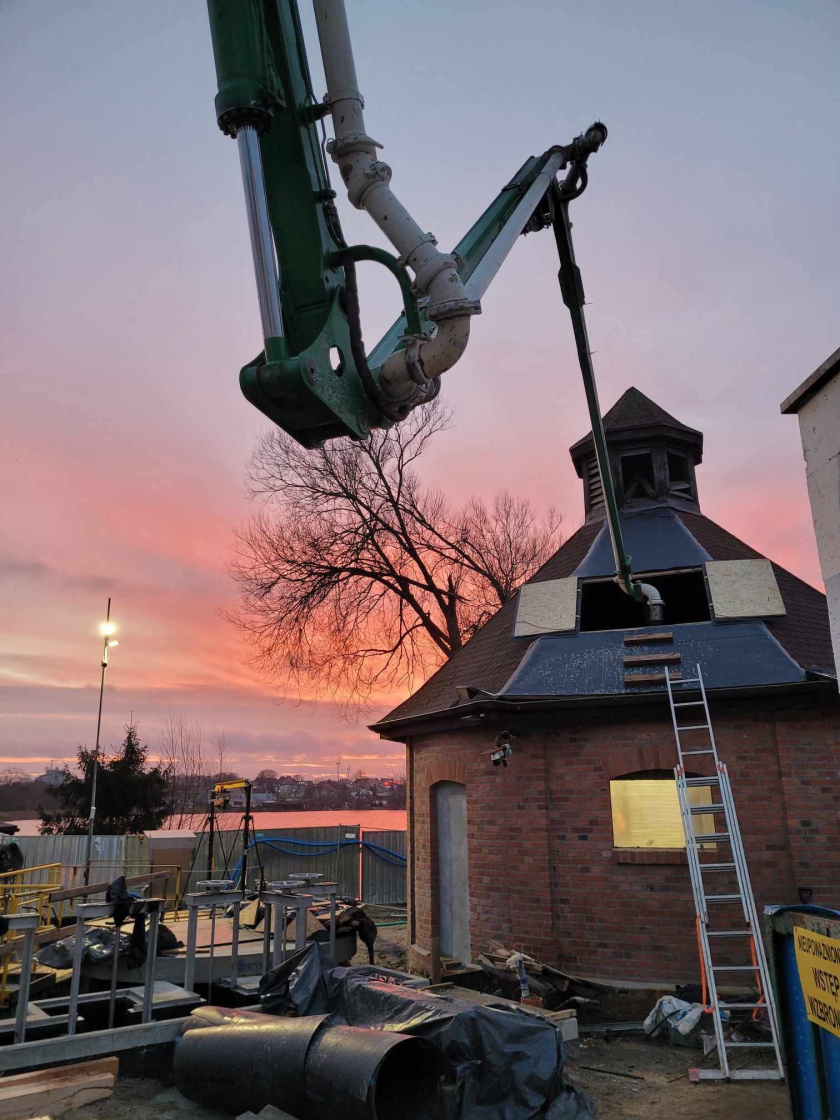

Uruchomiono przepompownię tymczasową do przejęcia napływających z miasta ścieków i dalszego przepompowania medium do oczyszczalni ścieków z pominięciem modernizowanego obiektu przepompowni Ob. 4.

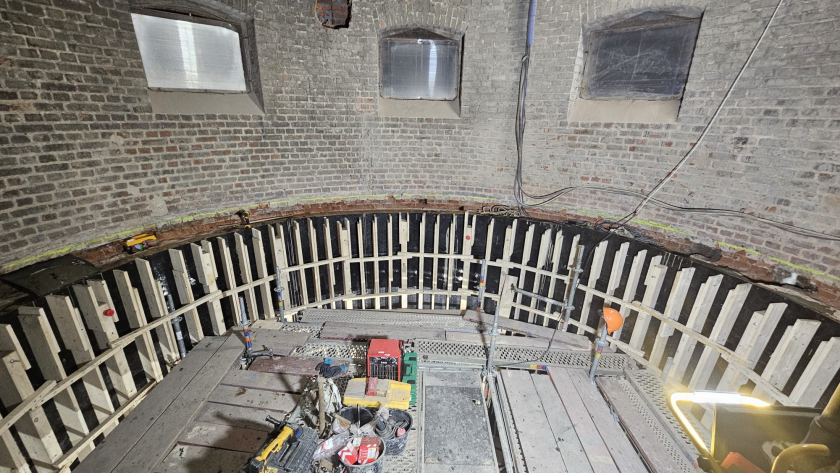

Po wyłączeniu z eksploatacji przepompowni ścieków Ob. 4 wykonano:

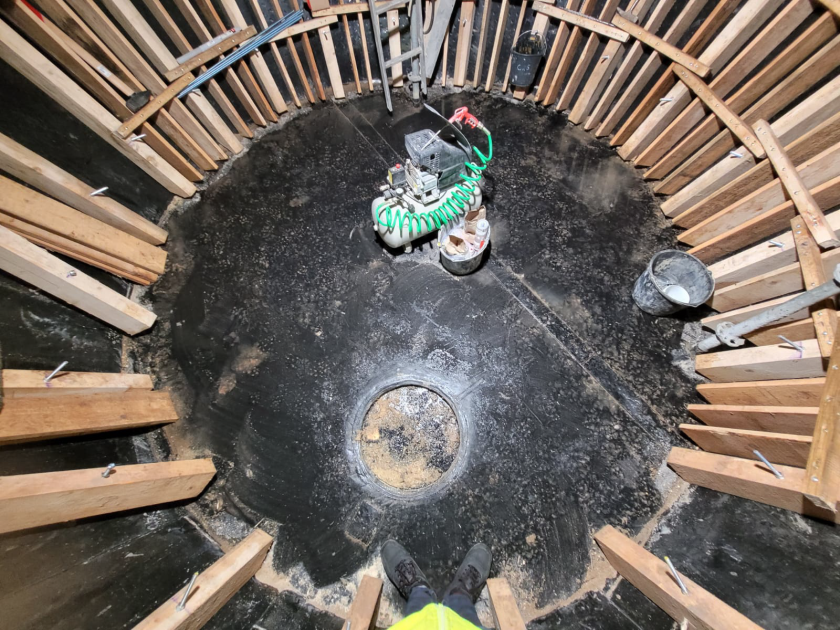

oczyszczenie obiektu z osadów wraz z myciem ścian i dna;

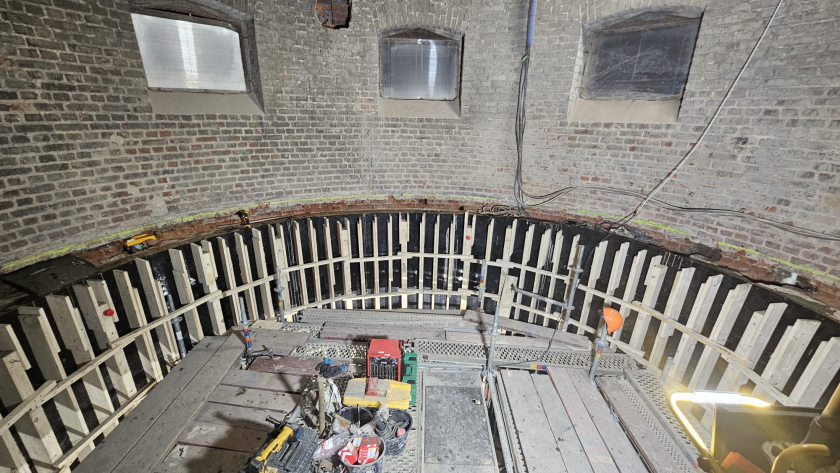

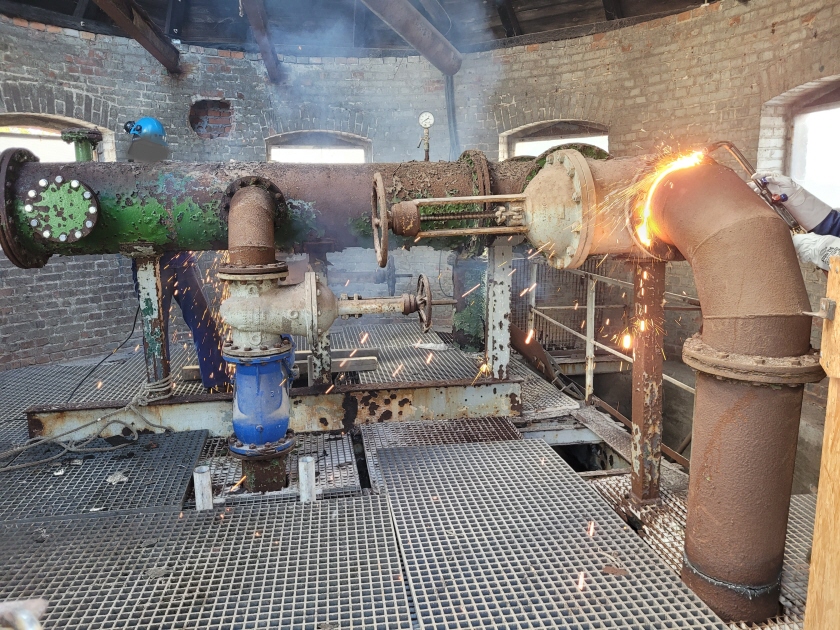

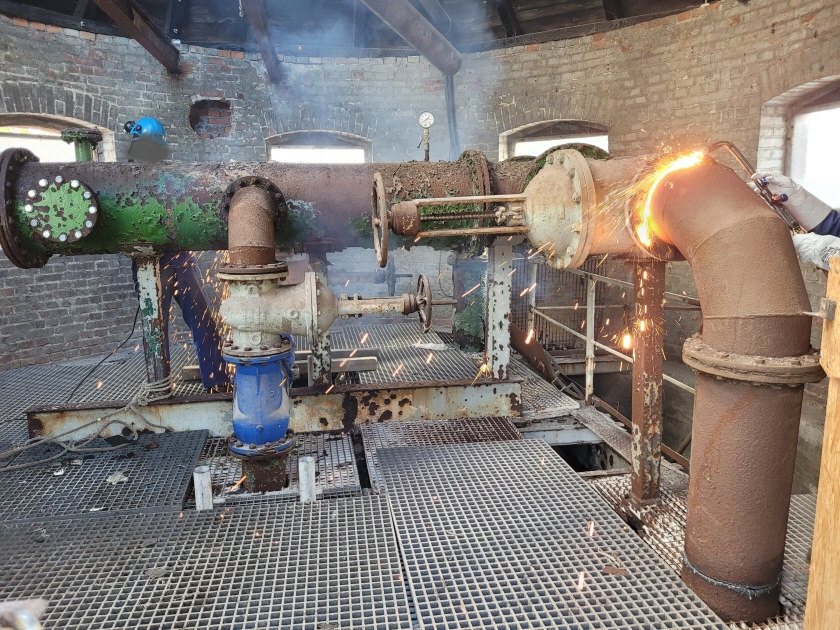

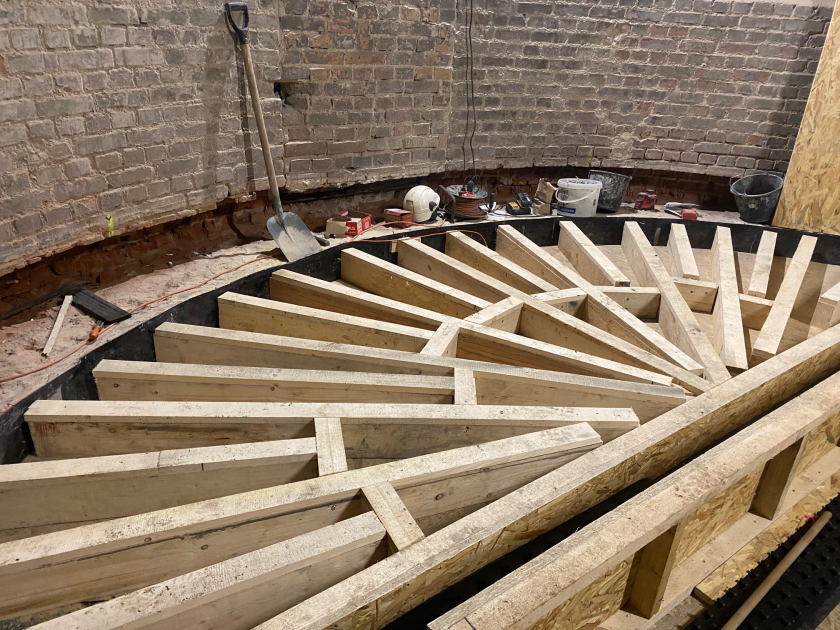

demontaż instalacji technologicznych oraz stalowych elementów konstrukcyjnych wewnątrz budynku, w tym demontaż konstrukcji stalowych pomostów;
wyburzenie murków wewnętrznych przeznaczonych do demontażu, czyszczenie wysokociśnieniowe ścian poprzez piaskowanie;

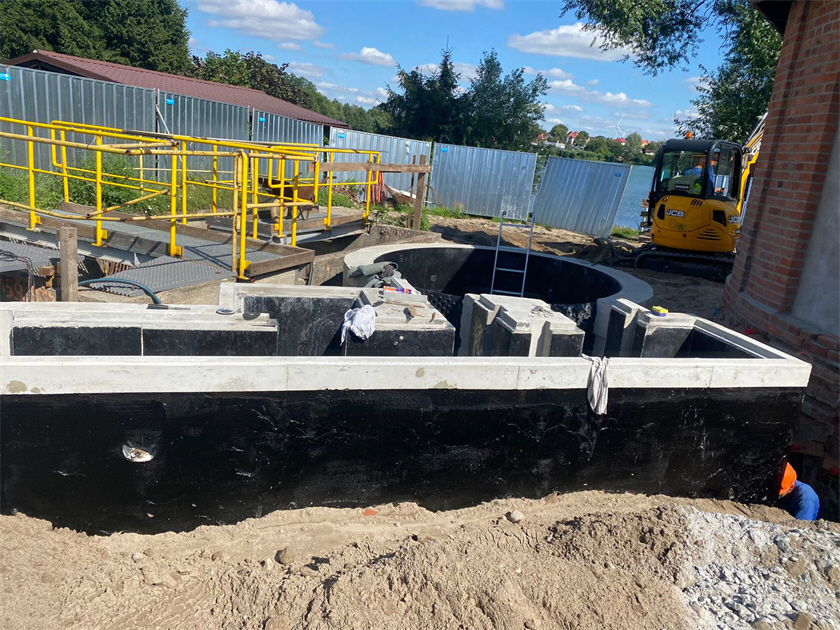

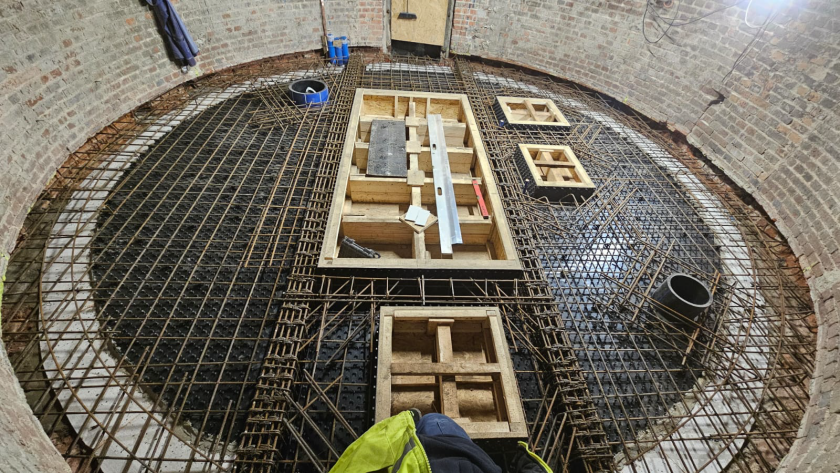

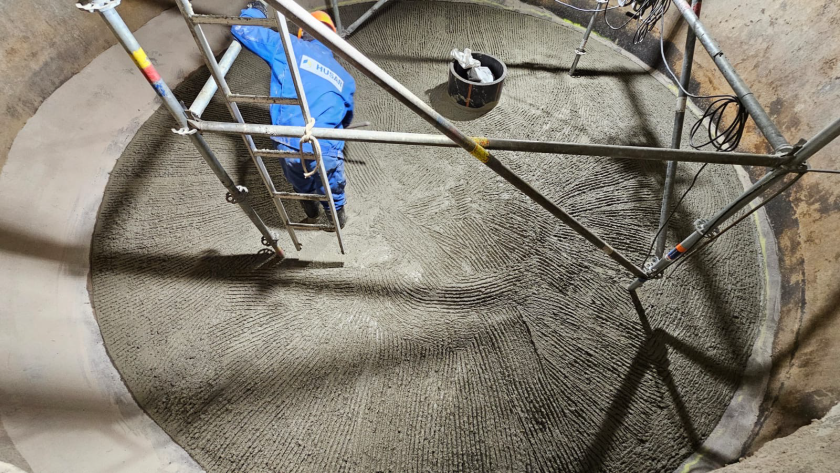

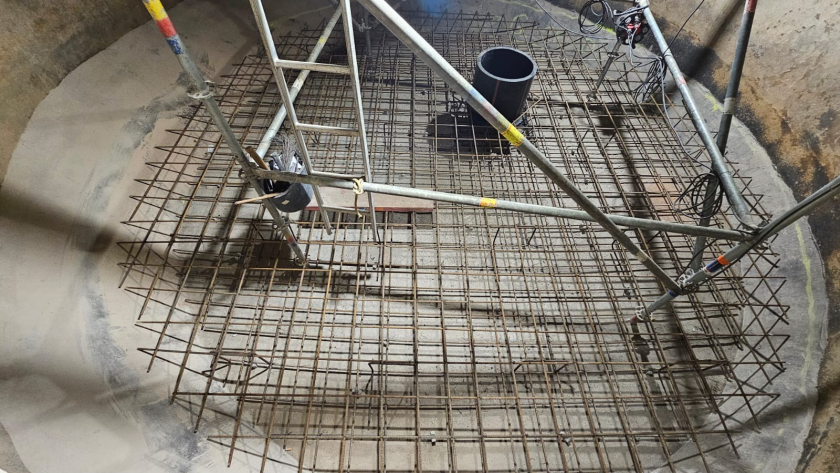

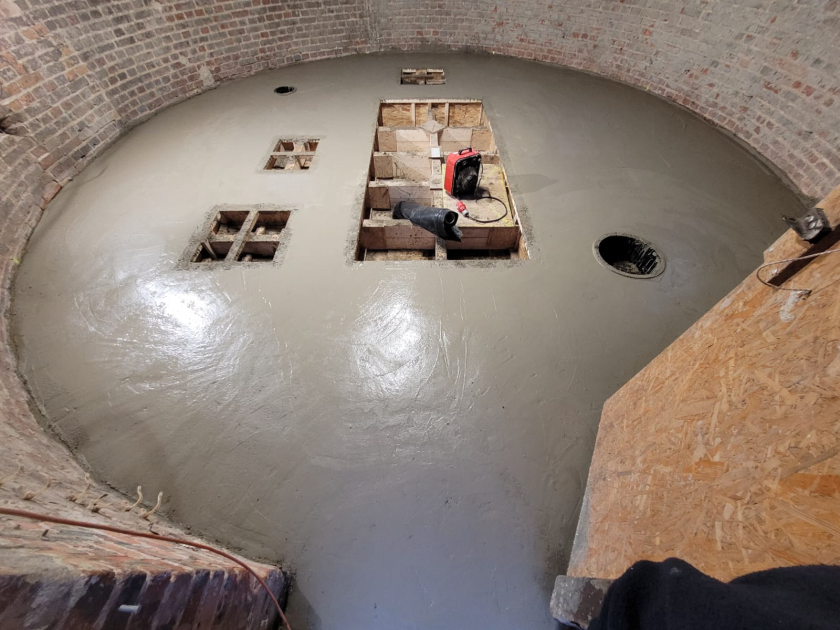

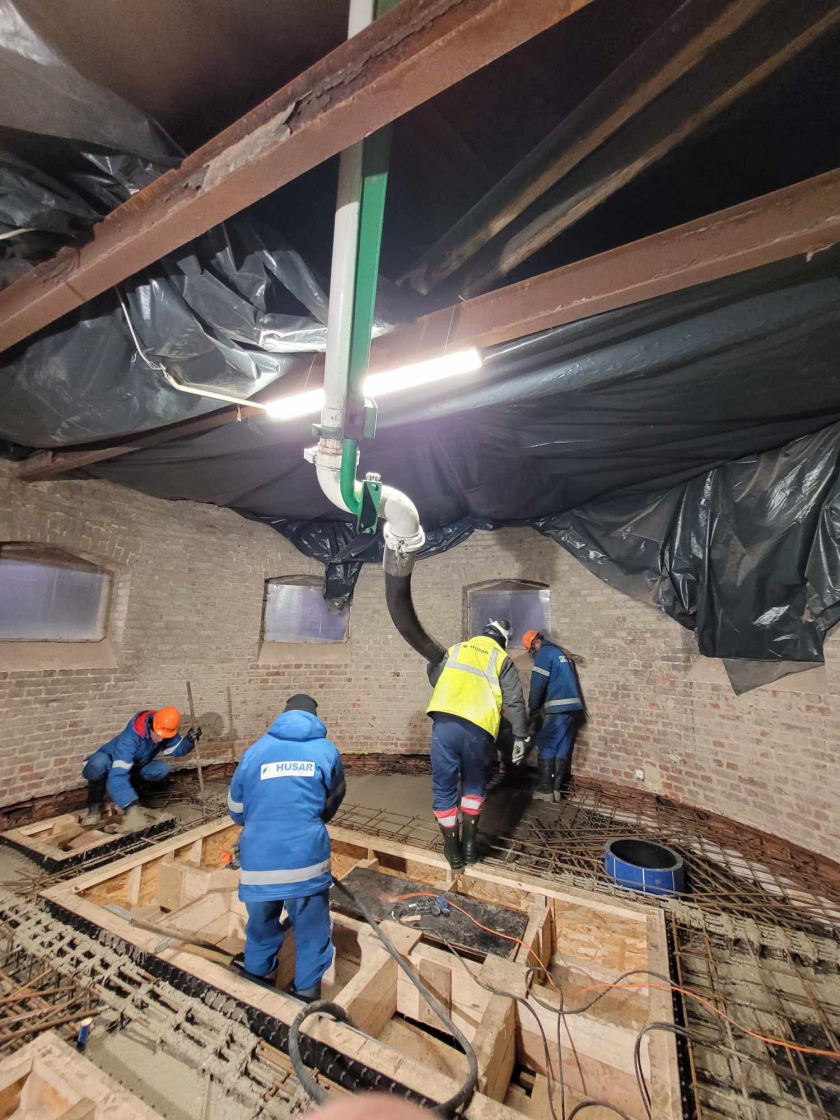

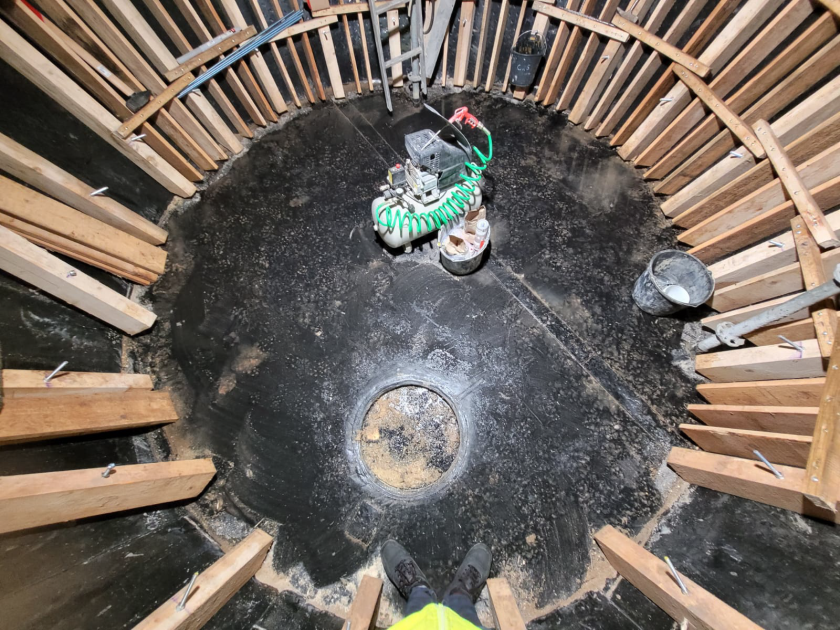

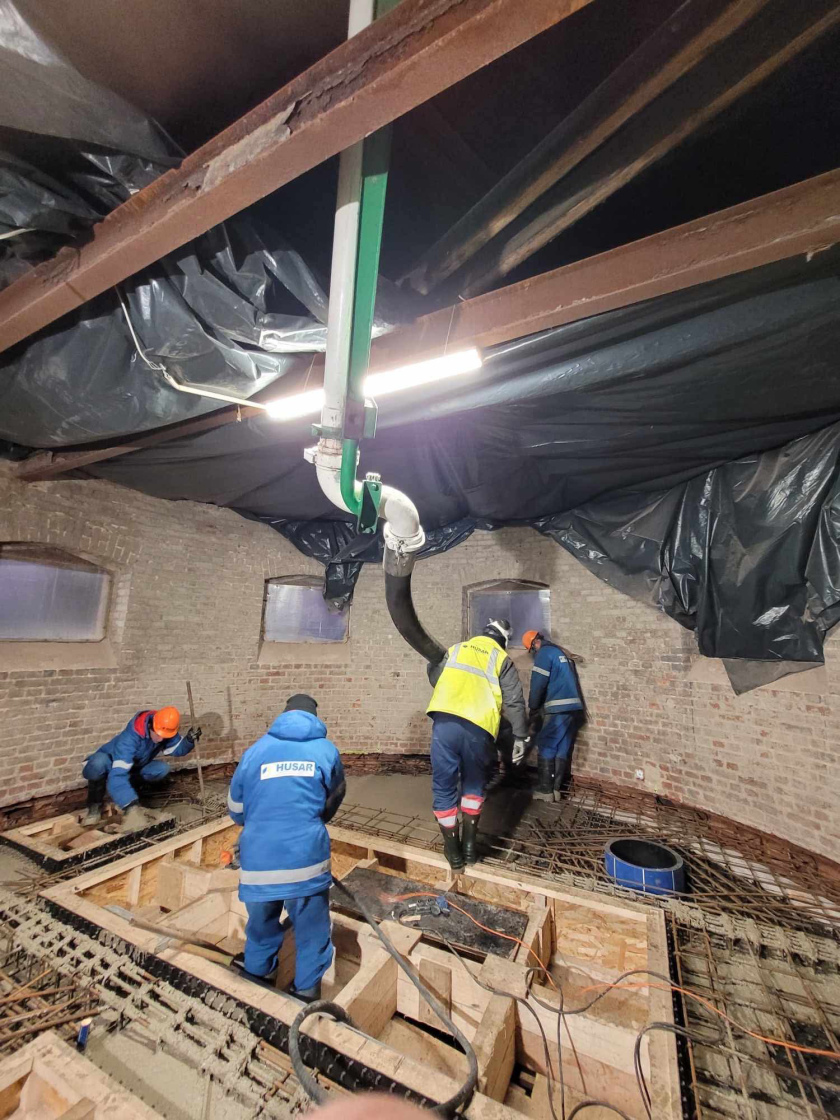

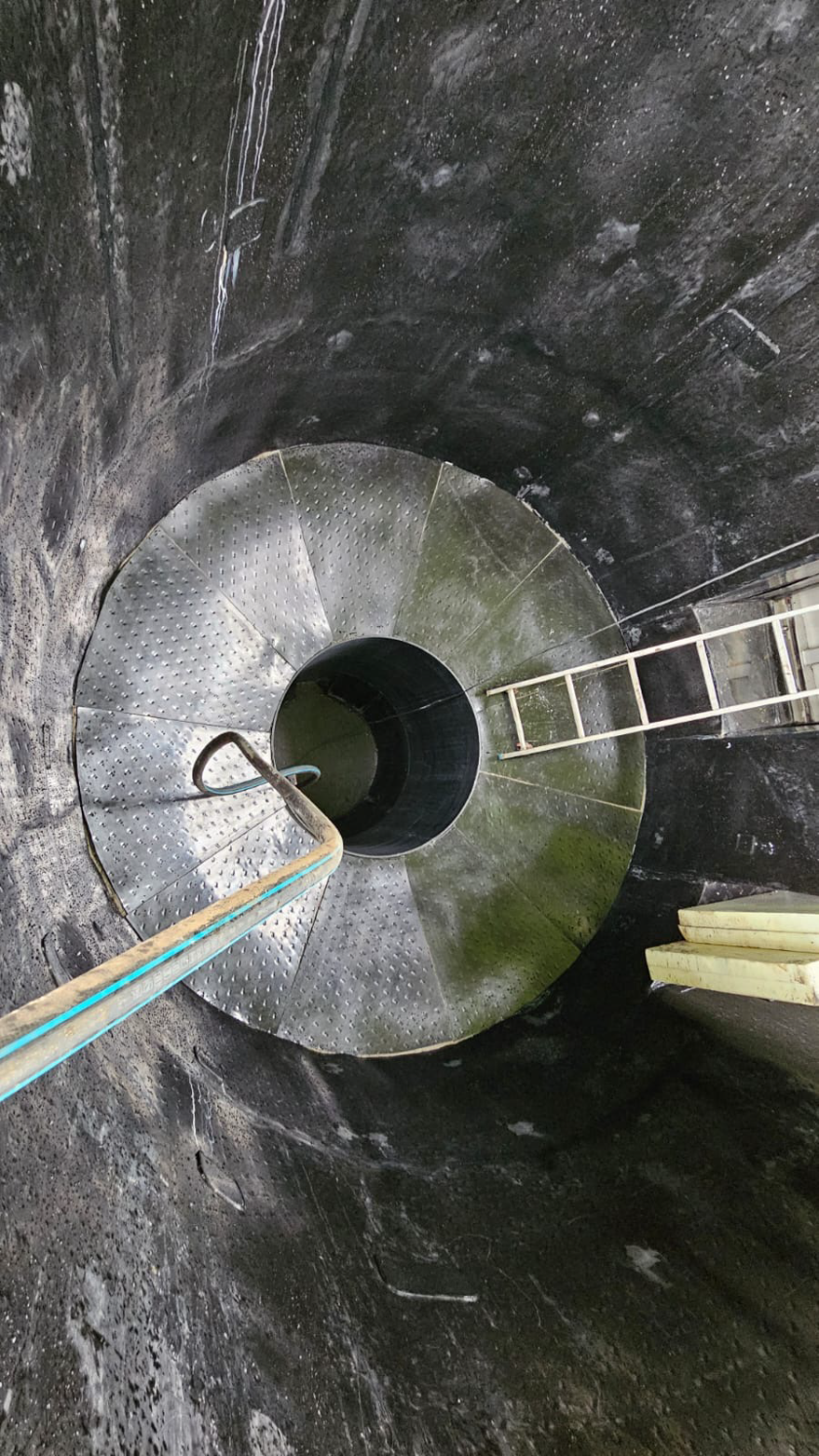

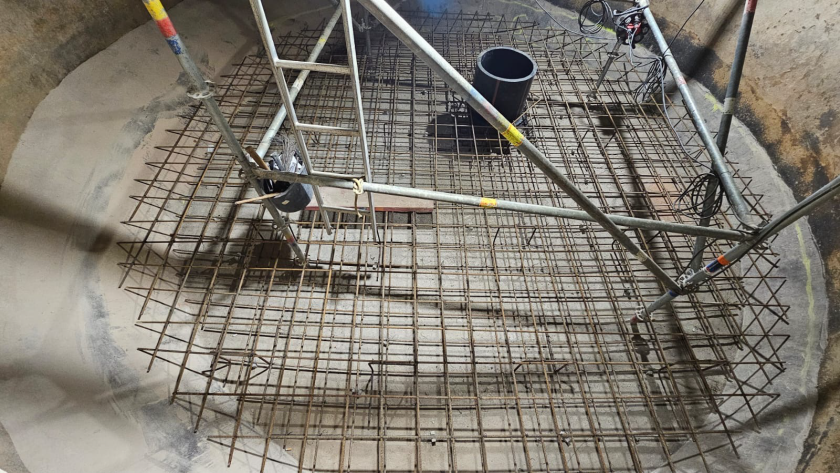

betonowanie dna, żelbetową płytę denną pompowni oraz betonowanie skosów;
rozpoczęto montaż okładzin chemoodpornych ścian oraz dna;

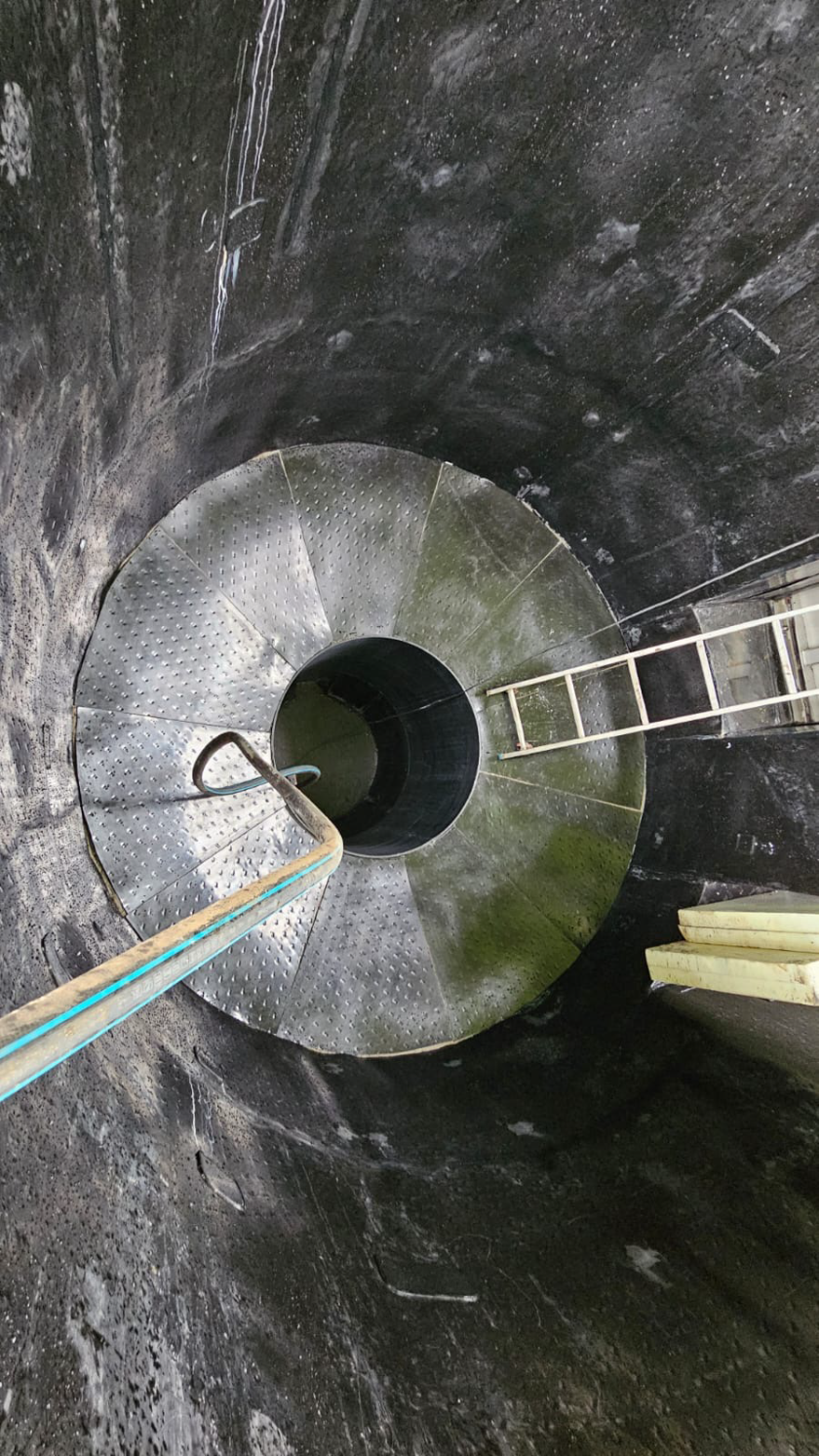

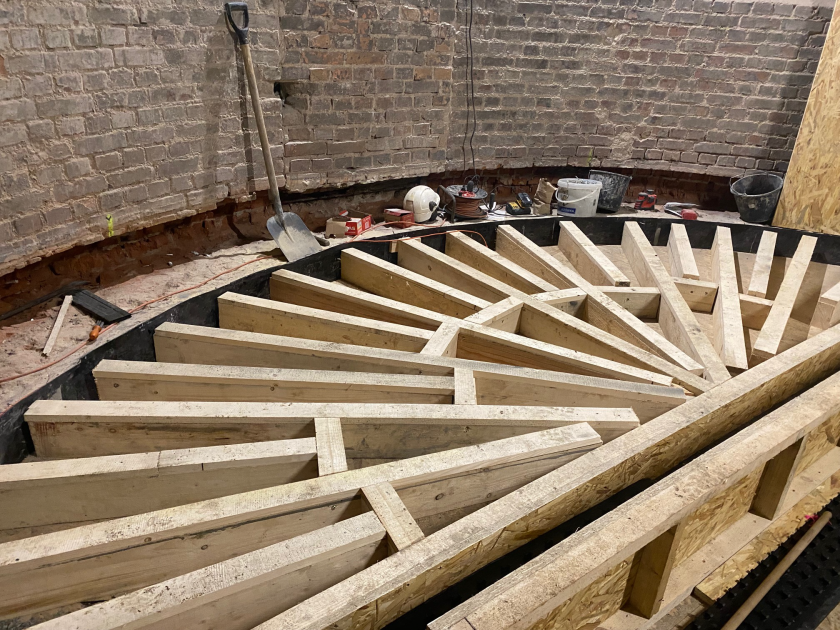

strop żelbetowy wraz z okładzinami chemoodpornymi z płyt PEHD;

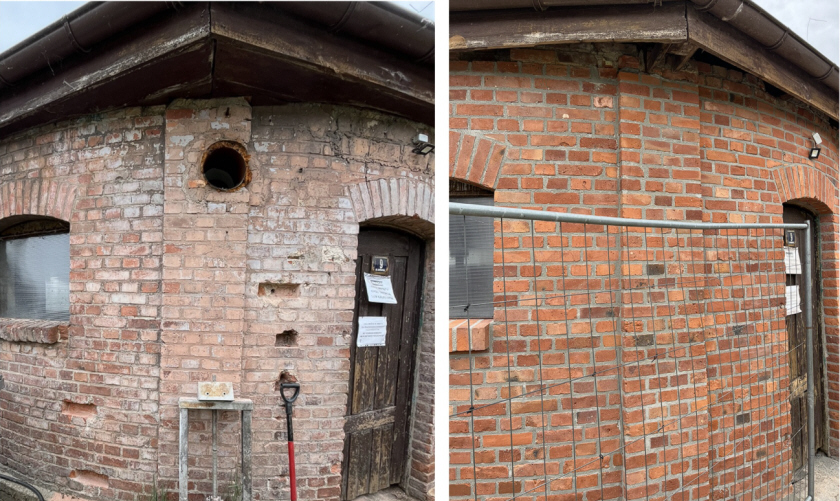

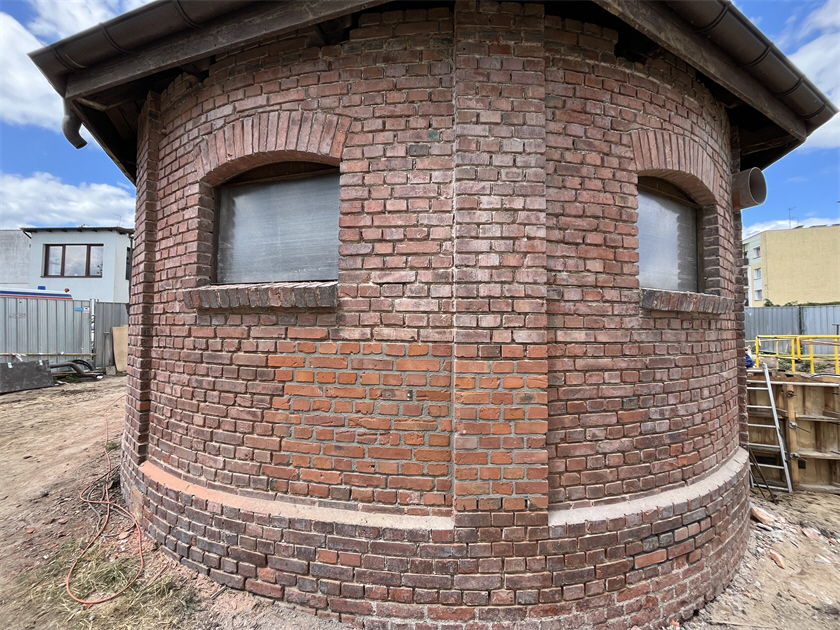

W zakresie budynku technicznego Ob. 8 i rozdzielni elektrycznej Ob. 9 zakończono prace konstrukcyjne wykonując między innymi:
Wykonano w piaskowniku wirowym Ob. 3 warstwę nadbetonu oraz górną płytę pokrywową, wraz z wykładzinami chemoodpornymi w postaci płyt PE co zakończyło prace konstrukcyjne w tym obiekcie.

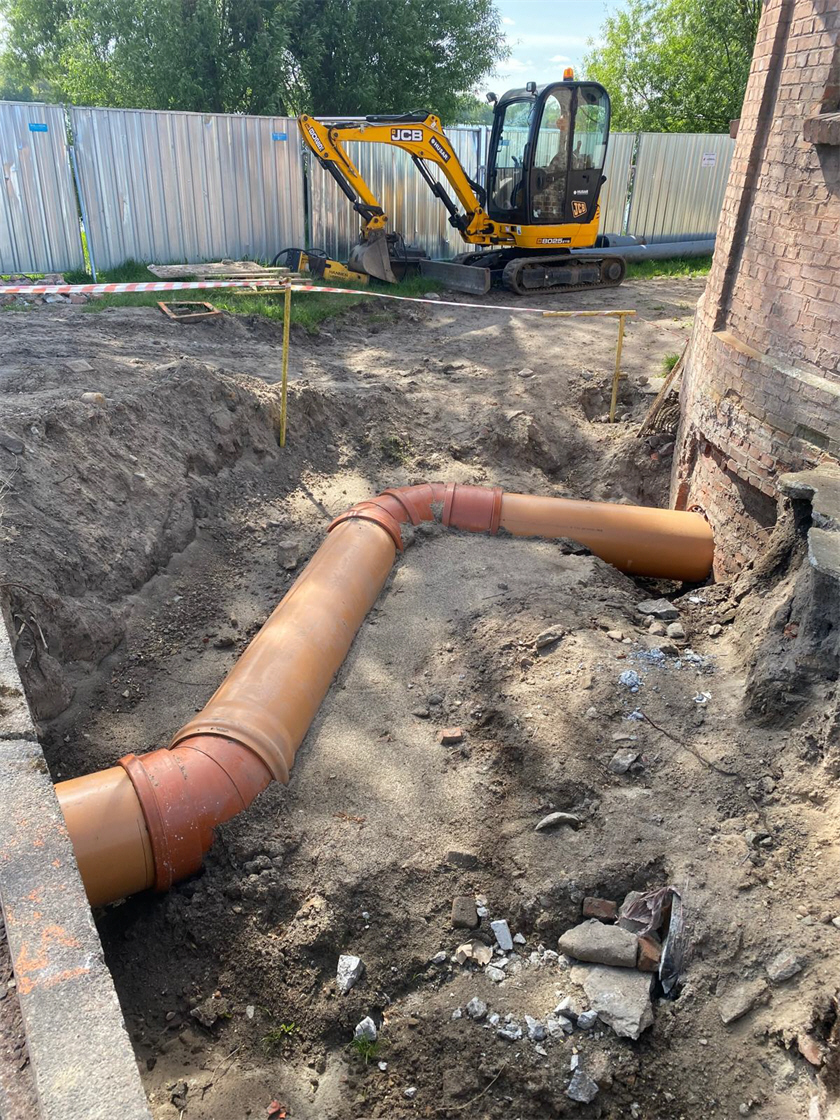

Wykonano nowy wodociąg DN 90 na odcinku od bramy wjazdowej do budynku przepompowni wraz z podejściami do urządzeń technologicznych HUBER oraz wyjście z kanału karty mechanicznej w kierunku St. 3 (PE315).

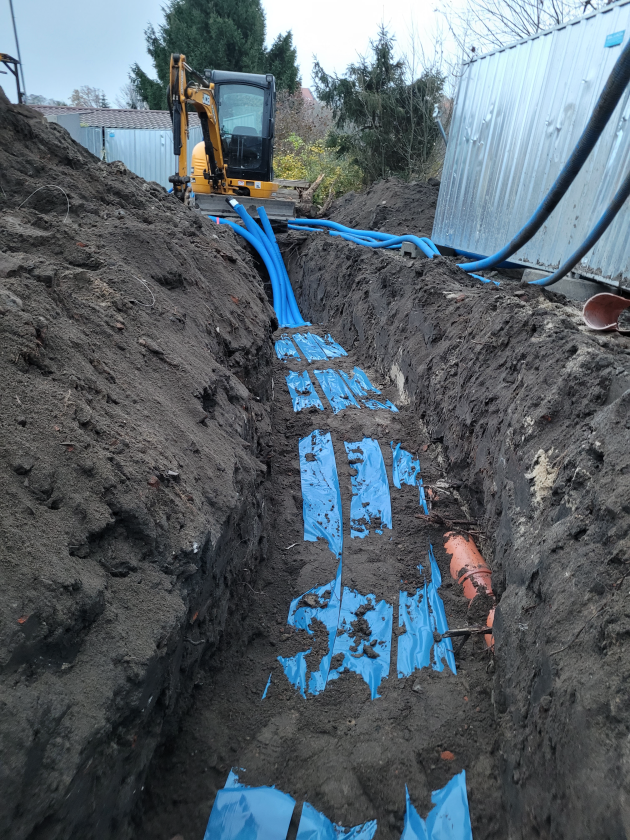

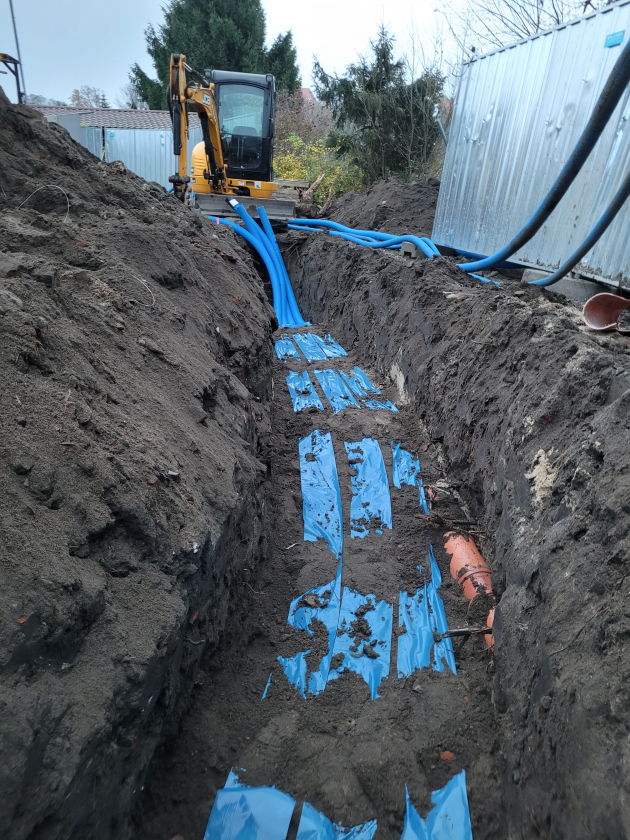

Ułożono podziemne kable zewnętrzne pomiędzy rozdzielnią elektryczną Ob. 9 a dwoma punktami narożnymi działki wzdłuż linii brzegowej jeziora.
